سنگکاری یکی از عملیاتهایی است که در ظاهر متره سادهای دارد، اما هنگام تهیه برآورد براساس فهرستبها، فقط محاسبه حجم سنگ کافی نیست. نوع سنگ، محل مصرف، عیار ملات، اضافهبهای اجرای دیوار و هزینه حمل سنگ، ماسه، سیمان و آب همگی میتوانند مبلغ نهایی را تغییر دهند.
در این آموزش، متره و برآورد یک دیوار سنگی را از روی ابعاد هندسی شروع میکنیم و مرحلهبهمرحله تا انتخاب ردیفهای فهرستبها، محاسبه اضافهبها، حمل مصالح و تهیه خلاصه برآورد پیش میرویم. مثال براساس فهرست بهای واحد پایه رشته راه، راهآهن و باند فرودگاه سال ۱۴۰۴ تنظیم شده است؛ بنابراین برای استفاده در سالهای دیگر باید بهای واحد و الزامات فهرستبهای همان سال کنترل شود.
هدف این مثال، آموزش مسیر صحیح متره و برآورد است. پیش از استفاده در یک پروژه واقعی، نقشهها، مشخصات فنی، صورتجلسات، مبانی حمل و متن کامل مقدمه فصلهای مربوط باید بررسی شوند.
صورت مسئله
قرار است یک دیوار سنگی به طول ۱۰۰ متر اجرا شود. اطلاعات اولیه پروژه به شرح زیر است:
| عملیات | مشخصات | مقدار اعلامشده |
|---|---|---|
| خاکبرداری دستی | طول ۱۰۰ متر، عرض متوسط ۰٫۸۰ متر و عمق متوسط ۰٫۶۰ متر | ۴۸ مترمکعب |
| سنگچینی پی | سنگ لاشه درهم با ملات ماسهسیمان ۱:۵ | ۴۸ مترمکعب |
| دیوار سنگی روی پی | طول ۱۰۰ متر، عرض متوسط ۰٫۷۰ متر، ارتفاع متوسط ۱٫۲۰ متر و ملات ۱:۵ | ۸۴ مترمکعب |
| اندود روی دیوار | طول ۱۰۰ متر، عرض ۰٫۶۰ متر، ملات ماسهسیمان ۱:۳ و ضخامت ۳ سانتیمتر | ۶۰ مترمربع |
فاصلههای حمل اعلامشده برای این مثال عبارتاند از:
| مصالح | فاصله حمل |
|---|---|
| سنگ لاشه مصرفی در بنایی | ۴۰ کیلومتر |
| ماسه ملات بنایی | ۵۰ کیلومتر |
| سیمان | ۱۰۰ کیلومتر |
| آب | ۱۵ کیلومتر |

گام اول: متره خاکبرداری پی دیوار
حجم خاکبرداری از حاصلضرب طول، عرض متوسط و عمق متوسط به دست میآید:
حجم خاکبرداری = طول × عرض متوسط × عمق متوسط
حجم خاکبرداری = ۱۰۰ × ۰٫۸۰ × ۰٫۶۰
حجم خاکبرداری = ۴۸ مترمکعب
برای خاکبرداری دستی در زمین غیرسنگی تا عمق ۲ متر، مطابق تصویر فهرستبها، ردیف ۰۲۰۱۰۱ انتخاب میشود.
| شماره ردیف | شرح خلاصه | واحد | مقدار |
|---|---|---|---|
| ۰۲۰۱۰۱ | خاکبرداری، پیکنی و کانالکنی دستی در زمین غیرسنگی تا عمق ۲ متر | مترمکعب | ۴۸ |
گام دوم: متره سنگچینی پی
در نقشه، حجم سنگچینی پی برابر حجم فضای خاکبرداری یعنی ۴۸ مترمکعب اعلام شده است.
حجم سنگچینی پی = ۱۰۰ × ۰٫۸۰ × ۰٫۶۰
حجم سنگچینی پی = ۴۸ مترمکعب
ملات مصرفی ۱:۵ است؛ بنابراین ردیف ۰۶۰۲۰۱ با شرح «بنایی با سنگ لاشه و ملات ماسهسیمان ۱:۵ در پی» انتخاب میشود.
| شماره ردیف | شرح خلاصه | واحد | مقدار |
|---|---|---|---|
| ۰۶۰۲۰۱ | بنایی با سنگ لاشه و ملات ماسهسیمان ۱:۵ در پی | مترمکعب | ۴۸ |
گام سوم: متره دیوار سنگی روی پی
حجم دیوار از حاصلضرب طول، عرض متوسط و ارتفاع متوسط محاسبه میشود:
حجم دیوار = طول × عرض متوسط × ارتفاع متوسط
حجم دیوار = ۱۰۰ × ۰٫۷۰ × ۱٫۲۰
حجم دیوار = ۸۴ مترمکعب
نکته مهم این است که ردیف ۰۶۰۲۰۱ برای بنایی سنگ لاشه در پی تعریف شده است. چون ۸۴ مترمکعب از این عملیات در دیوار اجرا میشود، علاوه بر ردیف اصلی باید اضافهبهای تبدیل محل اجرا از پی به دیوار نیز منظور شود.
بنابراین برای دیوار دو ردیف همزمان داریم:
| شماره ردیف | شرح خلاصه | واحد | مقدار |
|---|---|---|---|
| ۰۶۰۲۰۱ | بنایی با سنگ لاشه و ملات ماسهسیمان ۱:۵ در پی | مترمکعب | ۸۴ |
| ۰۶۰۳۰۱ | اضافهبها به ردیفهای بنایی با سنگ لاشه در پی، برای بنایی در دیوار | مترمکعب | ۸۴ |

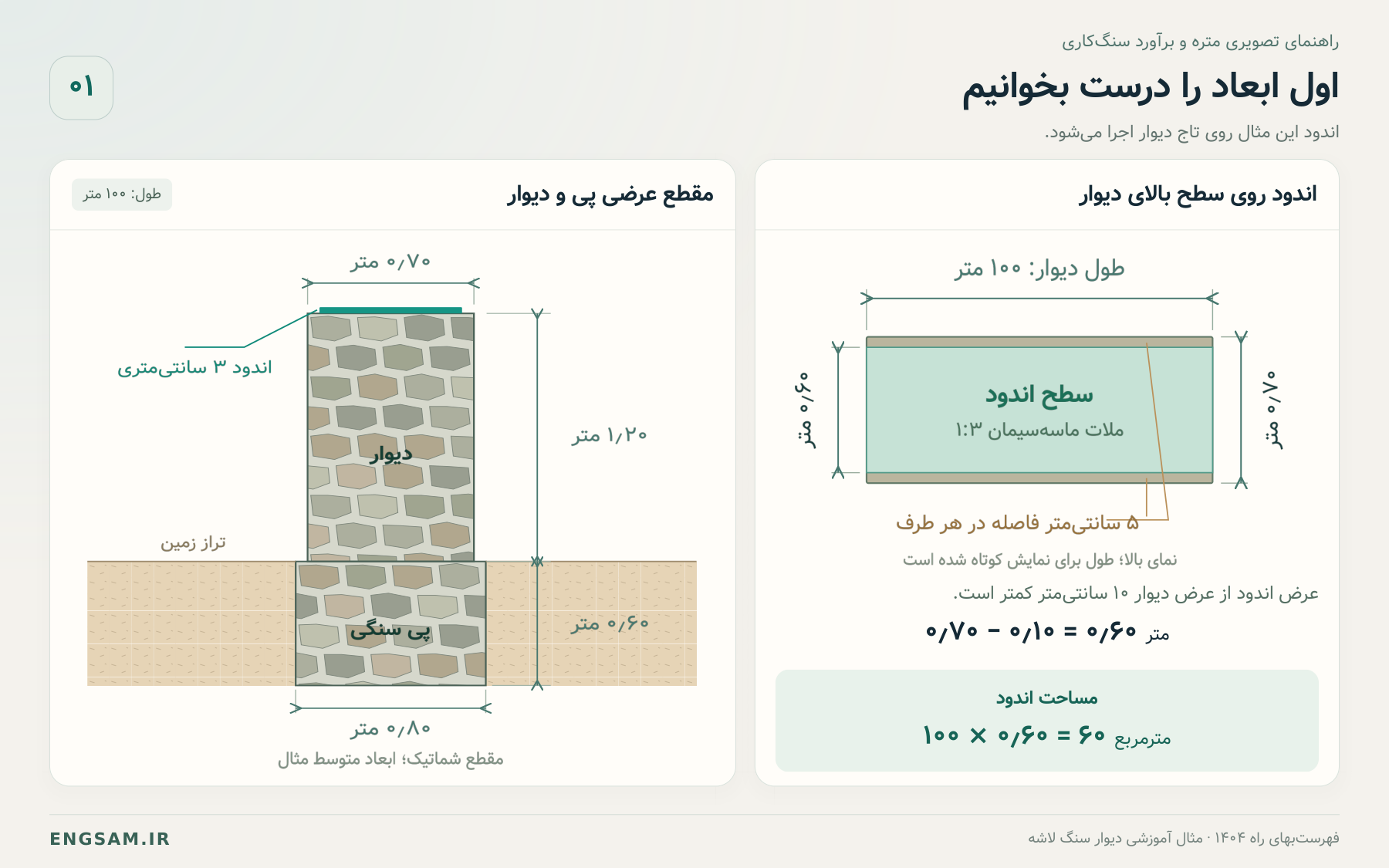

گام چهارم: متره اندود روی دیوار
اندود روی سطح بالای دیوار اجرا میشود و مطابق نقشهعرض آن 10 سانتی متر کمتر از عرض دیوار می باشد. بنابراین:
عرض اندود = ۰٫۷۰ - ۰٫۱۰ = ۰٫۶۰ متر
مساحت اندود = طول دیوار × عرض اندود
مساحت اندود = ۱۰۰ × ۰٫۶۰ = ۶۰ مترمربع
ملات اندود ۱:۳ و ضخامت آن حدود ۳ سانتیمتر است؛ بنابراین ردیف ۰۷۰۱۰۳ انتخاب میشود.
| شماره ردیف | شرح خلاصه | واحد | مقدار |
|---|---|---|---|
| ۰۷۰۱۰۳ | اندود سیمانی به ضخامت حدود ۳ سانتیمتر با ملات ماسهسیمان ۱:۳ | مترمربع | ۶۰ |
برای بررسی مصرف مصالح، حجم هندسی ملات اندود نیز قابل محاسبه است:
حجم ملات اندود = مساحت × ضخامت به متر
حجم ملات اندود = ۶۰ × ۰٫۰۳ = ۱٫۸ مترمکعب

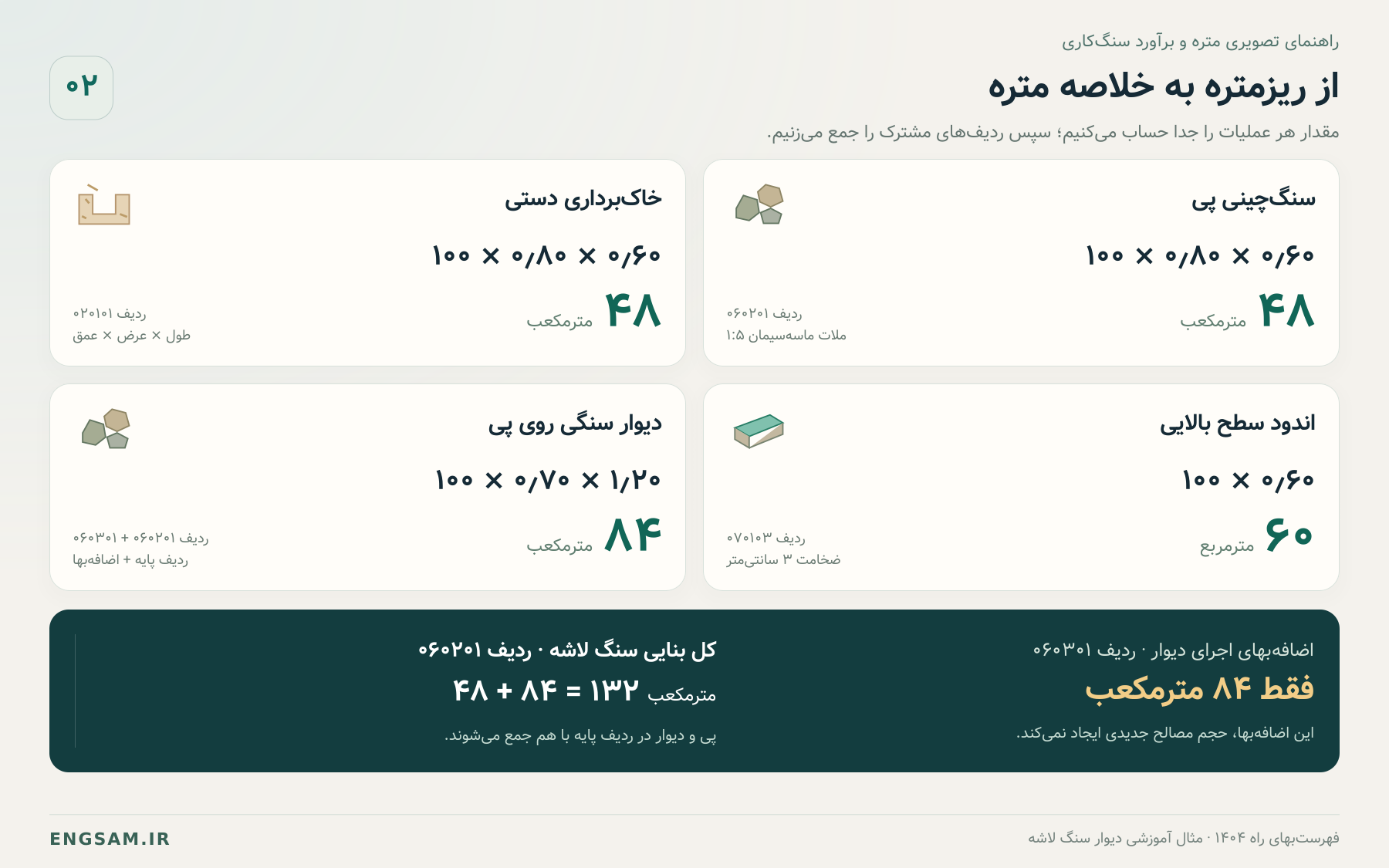

گام پنجم: تهیه خلاصه متره ردیفهای اصلی
دو مقدار ۴۸ و ۸۴ مترمکعب هر دو به ردیف ۰۶۰۲۰۱ مربوطاند؛ بنابراین در خلاصه متره با هم جمع میشوند:
کل بنایی با سنگ لاشه و ملات ۱:۵ = ۴۸ + ۸۴
کل بنایی سنگ لاشه = ۱۳۲ مترمکعب
خلاصه متره عملیات اصلی به شکل زیر خواهد بود:
| شماره ردیف | شرح خلاصه | واحد | مقدار نهایی |
|---|---|---|---|
| ۰۲۰۱۰۱ | خاکبرداری دستی در زمین غیرسنگی | مترمکعب | ۴۸ |
| ۰۶۰۲۰۱ | بنایی با سنگ لاشه و ملات ماسهسیمان ۱:۵ | مترمکعب | ۱۳۲ |
| ۰۶۰۳۰۱ | اضافهبهای بنایی سنگ لاشه در دیوار | مترمکعب | ۸۴ |
| ۰۷۰۱۰۳ | اندود روی دیوار با ملات ۱:۳ به ضخامت حدود ۳ سانتیمتر | مترمربع | ۶۰ |

گام ششم: بررسی مفاد مقدمه فصل عملیات بنایی با سنگ
یکی از اشتباهات رایج این است که مترور فقط شرح ردیف را بخواند و مقدمه فصل را نادیده بگیرد. براساس مقدمه فصل ششم، نکات زیر در این مثال اثر مستقیم دارند:
- بهای تهیه سنگ، ماسه، آب، بارگیری و حمل تا فاصله یک کیلومتر در قیمت ردیفها دیده شده است؛ برای سیمان، حمل تا ۳۰ کیلومتر منظور شده است.
- حمل مازاد مصالح باید با ردیفهای فصل حملونقل محاسبه شود.
- برای محاسبه حمل مقدار ماسه، به ازای هر مترمکعب عملیات بنایی، ۰٫۳ مترمکعب ملات در نظر گرفته میشود که کل این مقدار را ماسه در نظر می گیریم و فرض براین است که ذرات سیمان در فضای خالی بین دانه های ماسه قرار می گیرند.
- برای محاسبه حمل مقدار آب، به ازای هر مترمکعب عملیات بنایی، ۱۰۰ لیتر آب در نظر گرفته میشود.
- برای محاسبه حمل مقدار سنگ، به ازای هر مترمکعب عملیات بنایی، 1متر مکعب سنگ در نظر گرفته میشود.
- بهای واحد حمل سنگ، هزینه افتوریز و صعوبت مربوط را نیز در بر دارد.
این نکات نشان میدهند که مقدار حمل لزوماً برابر مقدار خرید واقعی مصالح نیست؛ متره حمل باید دقیقاً مطابق ضوابط مقدمه فصل و شرح ردیف حمل تنظیم شود.
تفاوت مهم فصل سنگکاری با فصل اندود
طبق بند ۵ مقدمه فصل هفتم، تهیه و حمل مصالح اندود تا محل مصرف، با هر فاصله حمل، در بهای ردیفهای این فصل منظور شده است. بنابراین برای اندود این مثال، حمل جداگانه ماسه، سیمان و آب به برآورد اضافه نمیکنیم.
این تفاوت را هنگام جمعکردن مصالح به خاطر داشته باشید: مصرف مصالح اندود وجود دارد، اما در این مثال حمل آن دوباره پرداخت نمیشود. در جدولهای حمل بعدی، فقط مصالح مربوط به ۱۳۲ مترمکعب بنایی سنگی منظور میشوند.
سه فاصله متفاوت در محاسبه حمل
مطابق مقدمه فصل بیستم برای حمل بعضی از مصالح محدودیت فاصله در نظر گرفته شده بنابراین برای جلوگیری از اشتباه، فاصله اعلامی، فاصله قابل احتساب پس از کنترل سقف و فاصله مازاد بر حمل منظورشده در ردیف پایه را جدا ثبت میکنیم:
| مصالح | فاصله اعلامی | فاصله قابل احتساب | حمل منظورشده در ردیف پایه | فاصله مازاد |
|---|---|---|---|---|
| سنگ لاشه | ۴۰ | ۳۰؛ با اعمال سقف | ۱ | ۲۹ |
| ماسه بنایی | ۵۰ | ۵۰ | ۱ | ۴۹ |
| سیمان | ۱۰۰ | ۱۰۰ | ۳۰ | ۷۰ |
| آب | ۱۵ | ۱۵ | ۱ | ۱۴ |
همه فاصلههای جدول برحسب کیلومترند. اعمال سقف حمل سنگ، براساس فهرست بها است؛

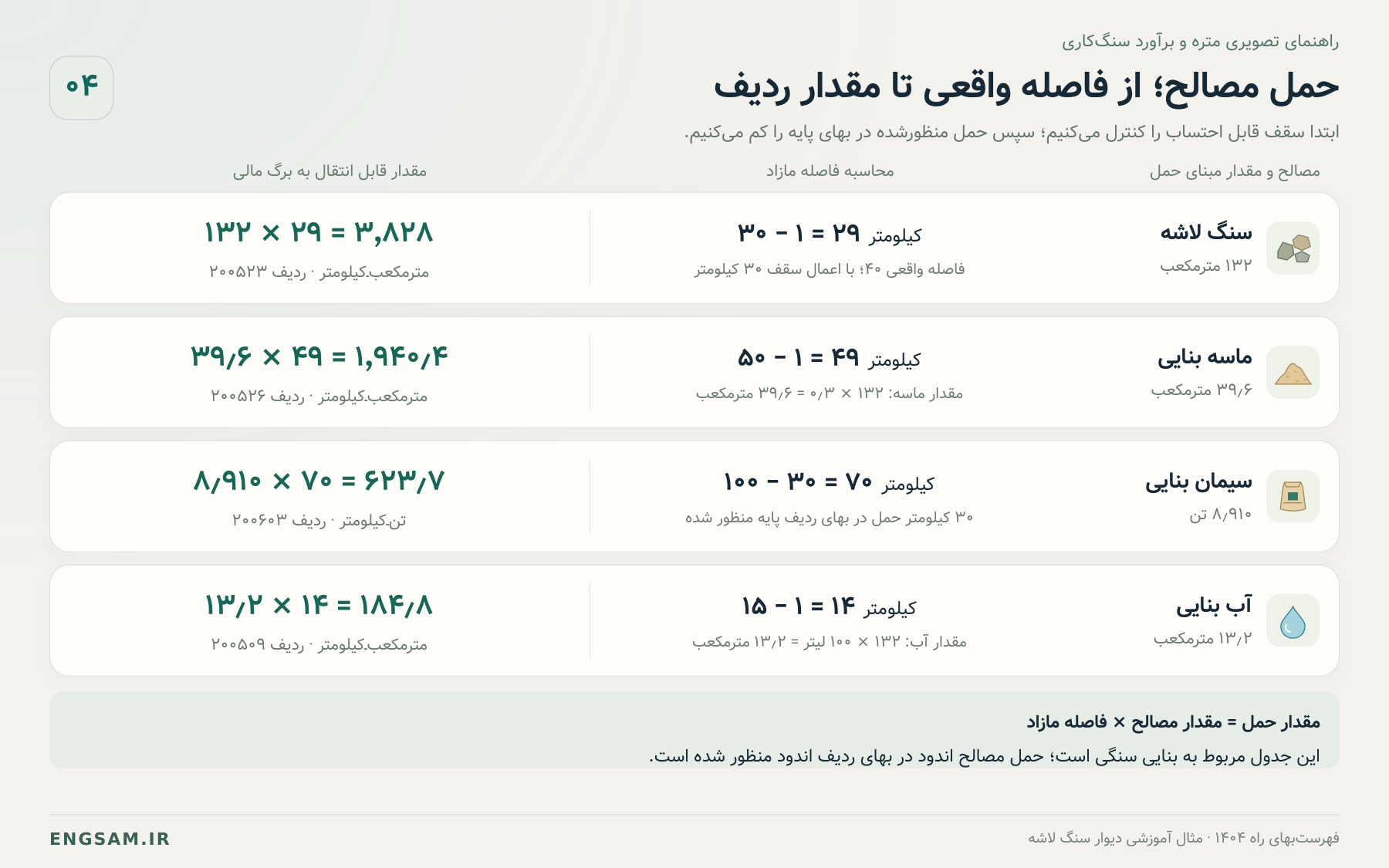

گام هفتم: محاسبه حمل سنگ لاشه
کل حجم سنگکاری برابر ۱۳۲ مترمکعب و فاصله اعلامی معدن سنگ تا محل مصرف ۴۰ کیلومتر است. اما سقف قابل قبول سنگ لاشه در فهرست بها ۳۰ کیلومتر است. ابتدا این سقف را اعمال میکنیم و سپس یک کیلومتر حمل منظورشده در ردیف پایه را کم میکنیم:
فاصله قابل احتساب سنگ = کوچکترِ ۴۰ و ۳۰ = ۳۰ کیلومتر
فاصله حمل مازاد سنگ = ۳۰ - ۱ = ۲۹ کیلومتر
مقدار ردیف حمل سنگ:
مقدار حمل سنگ = حجم سنگکاری × فاصله مازاد
مقدار حمل سنگ = ۱۳۲ × ۲۹
مقدار حمل سنگ = ۳٬۸۲۸ مترمکعبـکیلومتر
| شماره ردیف | شرح خلاصه | واحد | مقدار |
|---|---|---|---|
| ۲۰۰۵۲۳ | حمل سنگ برای بنایی سنگی، مازاد بر یک کیلومتر | مترمکعبـکیلومتر | ۳٬۸۲۸ |
بنابراین در این مثال نه ۴۰ کیلومتر و نه ۳۹ کیلومتر در مقدار ردیف حمل ضرب میشود. سقف ۳۰ کیلومتر، حداکثر فاصله کل قابل احتساب است؛ پس از کسر یک کیلومتر، مقدار مازاد ۲۹ کیلومتر خواهد بود.
گام هشتم: محاسبه حمل ماسه ملات سنگکاری
طبق توضیحات قبلی، برای هر مترمکعب بنایی سنگی، ۰٫۳ مترمکعب ماسه در نظر گرفته میشود:
حجم ماسه سنگکاری = ۱۳۲ × ۰٫۳
حجم ماسه سنگکاری = ۳۹٫۶ مترمکعب
فاصله حمل ماسه بنایی ۵۰ کیلومتر است. با کسر یک کیلومتر منظورشده در ردیف اصلی:
فاصله مازاد ماسه بنایی = ۵۰ - ۱ = ۴۹ کیلومتر
حمل مازاد ماسه بنایی = ۳۹٫۶ × ۴۹
حمل مازاد ماسه بنایی = ۱٬۹۴۰٫۴ مترمکعبـکیلومتر
| شماره ردیف | شرح خلاصه | واحد | مقدار |
|---|---|---|---|
| ۲۰۰۵۲۶ | حمل ماسه برای تهیه ملات بنایی از معدن تا محل مصرف | مترمکعبـکیلومتر | ۱٬۹۴۰٫۴ |
ماسه اندود به این مقدار اضافه نمیشود، زیرا حمل مصالح اندود در بهای ردیف ۰۷۰۱۰۳ منظور شده است.

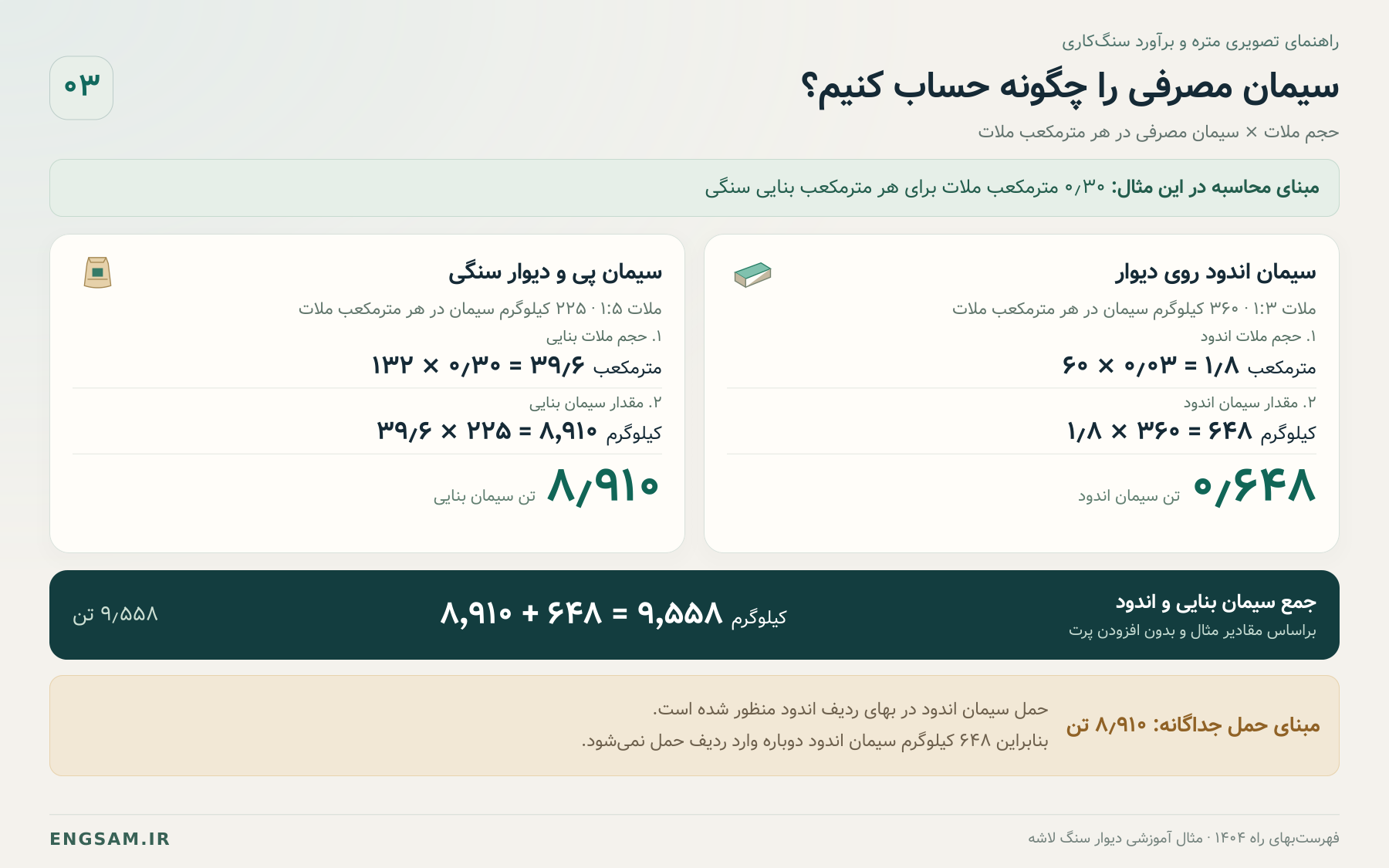

گام نهم: محاسبه سیمان
جدول کلیات فهرستبها، سیمان مصرفی در هر مترمکعب ملات را براساس نوع ملات مشخص میکند:
| نوع ملات | سیمان مصرفی در هر مترمکعب ملات |
|---|---|
| ملات ماسهسیمان ۱:۵ | ۲۲۵ کیلوگرم |
| ملات ماسهسیمان ۱:۳ | ۳۶۰ کیلوگرم |
سیمان ملات سنگکاری
برای محاسبه سیمان، به حجم ملات نیاز داریم. براساس توضیحات و محاسبات قبلی حجم ملات بنایی ۳۹٫۶ مترمکعب می باشد. در نتیجه سیمان و مبلغ حمل آن در ادامه به شرح ذیل می باشد:
حجم ملات سنگکاری با ملات ماسهسیمان ۱:۵ = ۱۳۲ × ۰٫۳۰ = ۳۹٫۶ مترمکعب
سیمان سنگکاری = ۳۹٫۶ × ۲۲۵ = ۸٬۹۱۰ کیلوگرم
سیمان سنگکاری = ۸٫۹۱۰ تن
سیمان ملات اندود
حجم ملات اندود با ملات ماسهسیمان ۱:۳ = ۶۰ × ۰٫۰۳ = ۱٫۸ مترمکعب
سیمان اندود = ۱٫۸ × ۳۶۰ = ۶۴۸ کیلوگرم
جمع مصرف سیمان با مقدار مبنای حمل متفاوت است
کل سیمان = ۸٬۹۱۰ + ۶۴۸
کل سیمان = ۹٬۵۵۸ کیلوگرم = ۹٫۵۵۸ تن
از این مقدار، فقط ۸٫۹۱۰ تن مربوط به بنایی سنگی وارد ردیف حمل میشود. حمل ۶۴۸ کیلوگرم سیمان اندود در بهای ردیف اندود منظور شده و دوباره محاسبه نمیشود.
فاصله حمل سیمان در این مثال ۱۰۰ کیلومتر است و حمل تا ۳۰ کیلومتر در ردیف پایه بنایی منظور شده است:
فاصله مازاد سیمان = ۱۰۰ - ۳۰ = ۷۰ کیلومتر
مقدار حمل مازاد سیمان بنایی = ۸٫۹۱۰ × ۷۰
مقدار حمل مازاد سیمان بنایی = ۶۲۳٫۷ تنـکیلومتر
مقدار ردیف حمل سیمان = سیمان بنایی به تن × ۷۰

گام دهم: محاسبه حمل آب
طبق مقدمه فصل ششم، برای هر مترمکعب عملیات بنایی سنگی ۱۰۰ لیتر آب در نظر گرفته میشود:
آب بنایی سنگی = ۱۳۲ × ۱۰۰ لیتر
آب بنایی سنگی = ۱۳٬۲۰۰ لیتر = ۱۳٫۲ مترمکعب
فاصله حمل آب ۱۵ کیلومتر است. پس از کسر یک کیلومتر منظورشده در بهای ردیف بنایی:
فاصله مازاد آب = ۱۵ - ۱ = ۱۴ کیلومتر
مقدار حمل آب بنایی = ۱۳٫۲ × ۱۴
مقدار حمل آب بنایی = ۱۸۴٫۸ مترمکعبـکیلومتر
با ارجاع مقدمه فصل سنگ به ردیف مربوط در فصل حملونقل و ردیف ارائهشده در تصاویر، ردیف ۲۰۰۵۰۹ با بهای واحد ۸۱٬۳۰۰ ریال در نظر گرفته میشود. ضریب ۱۰۰ لیتر شامل آب عملیات بنایی و آبپاشیهای بعدی است؛ برای همان عملیات نباید آب عملآوری را دوباره به مقدار فوق افزود. آب اندود نیز در حمل جداگانه این جدول منظور نمیشود.

گام یازدهم: محاسبه مبلغ ردیفهای اصلی
بهای واحدهای زیر براساس ردیفهای فهرستبهای سال ۱۴۰۴ کنترل شدهاند. این ارقام، بهای پایه همان سال هستند و نباید با قیمت روز بازار یا مبلغ نهایی پیشنهاد پیمانکار اشتباه شوند:
| شماره ردیف | مقدار | بهای واحد ۱۴۰۴ (ریال) | مبلغ (ریال) |
|---|---|---|---|
| ۰۲۰۱۰۱ | ۴۸ | ۱٬۴۵۴٬۰۰۰ | ۶۹٬۷۹۲٬۰۰۰ |
| ۰۶۰۲۰۱ | ۱۳۲ | ۱۱٬۴۷۳٬۰۰۰ | ۱٬۵۱۴٬۴۳۶٬۰۰۰ |
| ۰۶۰۳۰۱ | ۸۴ | ۳٬۰۱۲٬۰۰۰ | ۲۵۳٬۰۰۸٬۰۰۰ |
| ۰۷۰۱۰۳ | ۶۰ | ۱٬۳۹۳٬۰۰۰ | ۸۳٬۵۸۰٬۰۰۰ |
| جمع ردیفهای اصلی و اضافهبها | ۱٬۹۲۰٬۸۱۶٬۰۰۰ |
کنترل محاسبه ردیف سنگکاری
مبلغ ردیف ۰۶۰۲۰۱ از جمع سنگچینی پی و دیوار به دست آمده است:
۱۳۲ × ۱۱٬۴۷۳٬۰۰۰ = ۱٬۵۱۴٬۴۳۶٬۰۰۰ ریال
اما برای بخش دیوار، اضافهبهای ردیف ۰۶۰۳۰۱ نیز جداگانه منظور شده است:
۸۴ × ۳٬۰۱۲٬۰۰۰ = ۲۵۳٬۰۰۸٬۰۰۰ ریال
مقدار اضافهبها فقط حجم دیوار یعنی ۸۴ مترمکعب است؛ نه مجموع ۱۳۲ مترمکعب پی و دیوار. اضافهبها حجم فیزیکی جدیدی ایجاد نمیکند و مصالح آن نیز نباید دوباره در ردیفهای حمل محاسبه شوند.
گام دوازدهم: محاسبه مبلغ حمل و جمع پایه برآورد
| شماره ردیف | مقدار | بهای واحد (ریال) | مبلغ (ریال) |
|---|---|---|---|
| ۲۰۰۵۰۹؛ حمل آب بنایی | ۱۸۴٫۸ مترمکعبـکیلومتر | ۸۱٬۳۰۰ | ۱۵٬۰۲۴٬۲۴۰ |
| ۲۰۰۵۲۳؛ حمل سنگ | ۳٬۸۲۸ مترمکعبـکیلومتر | ۵۲٬۸۰۰ | ۲۰۲٬۱۱۸٬۴۰۰ |
| ۲۰۰۵۲۶؛ حمل ماسه بنایی | ۱٬۹۴۰٫۴ مترمکعبـکیلومتر | ۵۲٬۸۰۰ | ۱۰۲٬۴۵۳٬۱۲۰ |
| 200603؛ حمل سیمان بنایی | ۶۲۳٫۷ تن ـکیلومتر | ۲۱٬۴۰۰ | ۱۳٬۳۴۷٬۱۸۰ |
| جمع حمل | 332942940 |
بنابراین:
جمع خالص برآورد = ۲٬۲۵۳٬۷۵۸٬۹۴۰ ریال
خلاصه نهایی مقادیر قابل انتقال به برگ مالی
| شماره ردیف | شرح | واحد | مقدار |
|---|---|---|---|
| ۲۰۰۵۰۹ | حمل آب بنایی مازاد بر یک کیلومتر | مترمکعبـکیلومتر | ۱۸۴٫۸ |
| ۰۲۰۱۰۱ | خاکبرداری دستی | مترمکعب | ۴۸ |
| ۰۶۰۲۰۱ | بنایی با سنگ لاشه و ملات ۱:۵ | مترمکعب | ۱۳۲ |
| ۰۶۰۳۰۱ | اضافهبهای بنایی سنگ لاشه در دیوار | مترمکعب | ۸۴ |
| ۰۷۰۱۰۳ | اندود روی دیوار با ملات ۱:۳، ضخامت حدود ۳ سانتیمتر | مترمربع | ۶۰ |
| ۲۰۰۵۲۳ | حمل سنگ مازاد بر یک کیلومتر | مترمکعبـکیلومتر | ۳٬۸۲۸ |
| ۲۰۰۵۲۶ | حمل ماسه ملات بنایی | مترمکعبـکیلومتر | ۱٬۹۴۰٫۴ |
| ۲۰۰۶۰۳ | حمل سیمان بنایی مازاد بر ۳۰ کیلومتر | تنـکیلومتر | ۶۲۳٫۷ |
برای اندود، ردیف حمل جداگانهای به این جدول اضافه نمیشود.
تفاوت متره، برآورد و سفارش مصالح
مقادیر فهرستبهایی برای تعیین مبلغ پیمان و صورتوضعیت به کار میروند؛ اما سفارش مصالح باید بر مبنای نیاز واقعی اجرا، پرت، شکل هندسی سنگها، روش اختلاط و ظرفیت حمل انجام شود.
برای مثال، مقدار ۱۳۲ مترمکعب ردیف بنایی به این معنا نیست که دقیقاً ۱۳۲ مترمکعب سنگ از معدن سفارش داده شود. معمولا برای سنگ لاشه 30 درصد پرت سنگ در نظر گفته می شود
به همین ترتیب، ۹٫۵۵۸ تن سیمان در این مثال، جمع سیمان بنایی و اندود و بدون پرت است؛ . سفارش واقعی به مبنای مصرف، روش ساخت ملات و نیاز کارگاه بستگی دارد.
فاصله واقعی حمل هم ممکن است از فاصله منظورشده در برآورد بیشتر باشد. برای نمونه، سنگ از فاصله ۴۰ کیلومتری میآید، اما در این مثال فقط سقف ۳۰ کیلومتری مبنای برآورد فهرستبهایی قرار میگیرد. هزینه خرید و حمل واقعی را نباید با مقدار قابل پرداخت ردیف حمل یکی دانست.
جمعبندی
در مثال این مقاله، ۴۸ مترمکعب خاکبرداری، ۱۳۲ مترمکعب بنایی سنگ لاشه، ۸۴ مترمکعب اضافهبهای اجرای دیوار و ۶۰ مترمربع اندود روی دیوار داریم. مقدار حمل سنگ ۳٬۸۲۸، ماسه بنایی ۱٬۹۴۰٫۴ و آب بنایی ۱۸۴٫۸ مترمکعبـکیلومتر است. حمل سیمان، ۶۲۳٫۷ تنـکیلومتر میشود و باید با مبنای مصرف پروژه کنترل شود.
سقف حمل سنگ پیش از کسر یک کیلومتر حمل منظورشده اعمال میشود و مصالح اندود نیز حمل جداگانه ندارند. رعایت همین دو نکته میتواند از بیشبرآورد هزینه حمل جلوگیری کند.
